苏州市念海消防技术有限公司

气体灭火系统一站式采购品牌厂商擅长易燃易爆区域灭火系统解决方案定制

念海咨询热线0512-67951790

技术支持
技术中心

档案室IG541气体灭火系统施工组织方案--念海消防

作者: 念海小编 编辑: 念海消防 来源: https://www.sznianhai.com/ 发布日期: 2020.08.18 浏览次数:
信息摘要:
档案室IG541气体灭火系统施工组织方案如何做才能顺利完工呢?念海消防为您整理档案室IG541气体灭火系统施工组织方案的核心要点,让您在档案室IG541气体灭火系统施工时能够从容应对。

档案室IG541气体灭火系统施工组织方案如何做才能顺利完工呢?IG541气体灭火系统包含IG541气体灭火装置,报警控制系统,灭火剂输送管路三大系统,下面我们将档案室IG541气体灭火系统施工组织方案的核心要点整理出来,希望对读者有所帮助。

一、前期工作

前期准备是重中之中,准备工作做不好一切都是空谈。

档案室IG541气体灭火系统施工核心在前期设计,档案密集架距梁顶距离太小,感烟探头容易因不透风产生误报;工期容易和密集架施工重叠,造成脚手架没地方放置;IG541管网用空气或氮气打压规范要求是10.5MPA,所以选择阀出来的法兰焊接要求专业施工而不是随意焊焊支架那种;管道管件要符合国标要求,不能有半点虚假;选择阀减压阀选择不锈钢材质,IG541压力大,稳定大于一切。

前期准备主要包含:

A、图纸确认/实现功能确认/设备位置确认/管道管件材料符合国标/工序确认防止和档案密集架施工时间重叠。

B、根据现场及图纸落实线路走向,灭火装置的搬运路线及方式。

C、前期人员组织、工机具、材料、车辆、钱等安排到位。

D、施工时间做好计划。

E、应急预案确认。

二、IG541气体灭火系统施工作业指导书

施工作业指导书

IG541气体灭火系统

三. 火灾自动报警系统施工注意事项

1、火灾自动报警系统布线:

a、火灾自动报警传输线路采用绝缘导线时,应采取镀锌线管保护方式布线。

b、不同系统,不同电压,不同电流类别的线路不应穿于同一根管内或线槽的同一孔内。

c火灾探测器的传输线路,宜选择不同颜色的绝缘导线。同一工程中相同线别的绝缘导线颜色应一致,接线端子应有标号。

d、导线在管中间不得有接头,导线之间连接应焊锡,导线与设备连接应加线耳、导线端头应有编号标志。

e、火灾自动报警系统及疏散指示应急照明系统使用的电源应尽可能使用消防专用电源,并带有备用直流电源。

f、火灾自动报警系统宜配合装饰工程进行探测器底座接线及其它火灾报警设备安装,联动设备连接,线路电阻测试,最后进行主机及探头安装,安装完毕即进行系统调试。

2、火灾探测器的安装

点型火灾探测器的安装位置必须符合规范要求。

a、至墙壁、梁边的水平距离不小于0.5m。

b、探测器周围0.5m内不应有遮挡物。

c、探测至送风口边的水平距离不小于1.5米、至多孔送风顶棚孔的水平距离不小于0.5m。

d、在宽度小于3m的内走道顶棚上设置的探测器宜居中布置,感温探测器的安装间距不大于10m,感烟探测的不大于15m,距端墙不大于安装间距的一半。

e、探测器水平安装,当必须倾斜安装时,倾角不大于45度。

四. IG541灭火装置施工注意事项

1、系统部件检查,注意钢瓶上要钢印清晰,有IG541钢瓶字样,承压25.8MPA。

2、先导阀安全销是否完好。

3、压力表检查时候有掉压现象要及时调压或重新充气,新出厂的设备,压力表经过物流运输容易出现松动情况。

4、检查电磁阀撞针长度是否正常,如果过长拧进去会将膜片击穿,造成严重后果。

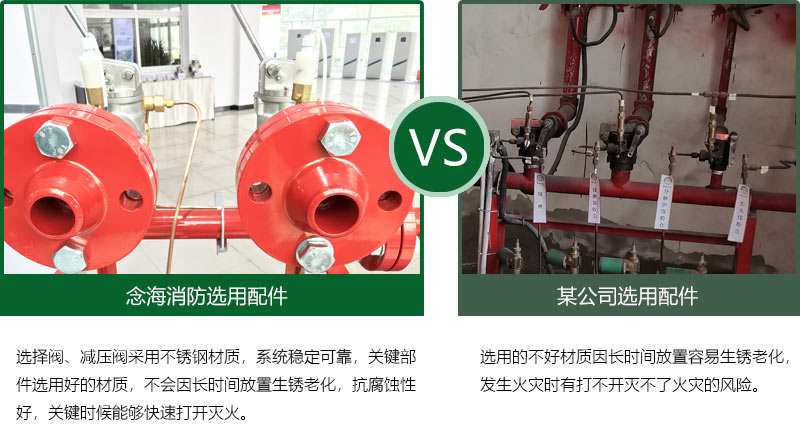

5、选择阀选择不锈钢材质,减压阀也要选择不锈钢材质,消防是预防为主,核心部件一定要能耐得住腐蚀,否则关键时候想灭火却发现很多问题,而且有人身伤亡风险。

6、支架要固定牢靠,IG541压力大,喷放时后坐力强。

五. IG541灭火剂输送管路施工注意事项

1、因IG541储存压力为15MPA,经过减压板后压力还有7MPA,所以管道管件材质必须符合规范;

2、管道有焊接处破坏了镀锌层,应对损坏的镀锌层进行防腐处理;

3、管道穿过墙或楼板应安装护套;

4、三通分流进出口应水平安装;

5、管道应固定牢固,支架、吊架的设置和间距应符合规范的规定;

6、气压强度试验:气压强度试压时应以不大于0.5Mpa/s的升压速度缓慢升压至试验压力10.5MPa,保压5min,检查管道各处无渗漏(采用肥皂水喷涂在管件连接处看有无气泡冒出)、无变形为合格。

六、质量、安全措施

1、质量措施

前期准备:图纸确认,功能确认,设备位置确认,管道管件确认,做到有序施工。

施工工序:档案室IG541气体灭火系统施工和密集架施工工序协调好,防止工序打架特别当密集架安装完毕后,布置探头时不好放置脚手架。

现场施工:人员技能培训到位,施工工序科学,人员分工明确。

布管布线:管道布置安全科学,穿线按规定施工,线的功能标识明确。

灭火装置安装:工人协调作业,电磁阀接线但不装到瓶头阀上。

移交:资料一一对应,系统调试合格。

2、安全措施

前期准备:在公司做好安全培训,相关安全帽,安全鞋,准备到位。

现场施工:人员技能培训到位,作业人员禁止喝酒,保障饮食,休息合理。施工作业做到安全文明施工。

布管布线:现场取电不要乱搭乱放,带电施工时穿线钢丝头全部用绝缘黑胶带裹好。

灭火装置安装:钢瓶搬运采用专业工机具,协调运输。

移交:电磁阀不接线,调试完毕合格后,用万用表测量无电压后再进行接线。

七、应急保障方案

1、与业主确认好组织措施,责任到人,在施工过程中,发生事故第一时间和谁联系,同时如何救援明确方案。

2、在档案室IG541气体灭火系统施工期间,应安排应急手提式灭火器临时放置在施工区域。

3、提前预估风险源做好防护措施,登高,取电,物体打击,钢瓶搬运,打压等。

以上是被称为档案室气体灭火标王的念海消防整理的档案室IG541气体灭火系统施工组织方案的核心要点,希望能给每位读者带来一些价值,让您在组织档案室IG541气体灭火系统施工时能够从容应对,如果需要完整的施工方案可以联系我们客服 0512-67951790。

IG541气体灭火系统

念海消防

【版权所有:苏州市念海消防技术有限公司  转载请注明出处与链接https://www.sznianhai.com】

相关资讯

涂布机配料间七氟丙烷灭火系统施工注意要点

集装箱式储能电站消防系统

火灾发生七氟丙烷灭火系统不喷放原因

七氟丙烷灭火系统维护要点

气体灭火系统喷嘴安装要求

除尘器高压二氧化碳灭火系统的施工要点

柜式七氟丙烷灭火装置在储能消防系统中的应用

储能集装箱七氟丙烷灭火系统的功能

法院档案室气体灭火系统设计及施工方案

七氟丙烷厂家带您了解七氟丙烷灭火系统及其设计注意要点

资讯推荐

念海消防为苏州昆山市友谊医院提供消防检测充装服务

近日,苏州市念海消防技术有限公司(以下称“念海消防”)与昆山市友谊医院顺利达成合作,念海消防为昆山市友谊医院,提供了消防气瓶检测充装服务。

涂布机配料间七氟丙烷灭火系统施工注意要点

配料间会配置七氟丙烷灭火系统是为了保障涂布机的安全,念海消防根据多年经验为大家分享涂布机配料间七氟丙烷灭火系统中的注意要点,希望能够帮助到大家。

涂布生产线气体灭火系统助力苏州新广益车间消防安全

近日,念海消防为苏州市新广益施工安装的涂布生产线气体灭火系统工程已接近尾声。该涂布生产线气体灭火系统采用二氧化碳灭火系统,具有自动、电气手动、机械应急启动灭火功能,完工后能够保障涂布生产线的消防安全。

火灾发生七氟丙烷灭火系统不喷放原因

七氟丙烷灭火系统型式多样,被广泛应用在数据机房、配电房、档案室、储能集装箱等防护区。本文从以下五点来为大家分析下火灾发生七氟丙烷灭火系统不喷放原因。

七氟丙烷灭火系统维护要点

为了确保七氟丙烷灭火系统系统保持良好的状态,在发生火灾时能迅速的投入使用,必须进行常规检查和定期检查、保养,确保七氟丙烷灭火系统在关键时刻能够发挥作用。

气体灭火系统喷嘴安装要求

气体灭火系统喷嘴是气体灭火系统中控制灭火剂流速并保证灭火剂均匀分布的重要部件,由于喷头的结构形式相似,规格较多,安装时应核对清楚。

除尘器高压二氧化碳灭火系统的施工要点

除尘器高压二氧化碳灭火系统设计或施工不专业,导致浪费时间、金钱,抑或会造成灭火系统起不到有效作用。本文为大家分享下关于除尘器高压二氧化碳灭火系统的施工要点。

柜式七氟丙烷灭火装置在储能消防系统中的应用

储能消防系统是储能安全领域的最后的一道屏障,柜式七氟丙烷灭火装置是目前常用的储能消防系统产品,该产品安装便捷,占用空间小,比较适合储能集装箱的消防。

念海消防再次为浙江和夏科技公司汽车实验室设计七氟丙烷灭火系统

热烈庆祝,念海消防技术有限公司与浙江和夏科技股份公司再次合作!此次项目合作,是为和夏科技公司的汽车发动机实验室,设计专门的管网七氟丙烷灭火系统,这套消防系统能够有效扑灭火灾,由于采用的是七氟丙烷试剂,所以能够洁净灭火,不会对实验室物品有污染的影响。

储能集装箱七氟丙烷灭火系统的功能

储能集装箱七氟丙烷灭火系统与火灾自动报警系统联动,集报警和灭火功能于一体,能快速、有效探测火源,将火患扑灭在初始阶段,保障储能集装箱的安全。

咨询热线

0512-67951790

念海消防

专注重点防护区灭火
一站式服务商0512-67951790
